Técnica / Estudios específicos

Ergonomía. Estudio ergonómico

1. Introducción

En Prevengos existe la posibilidad de que se realicen estudios específicos de ergonomía por puestos de trabajo, en los cuales el usuario añadirá la información de sobre las tareas que evalúa sobre los puestos que incluye en el estudio. En estos estudios se podrán evaluar tareas de varios tipos, y en función del tipo de tarea, dispondrán de diferentes métodos para evaluar el riesgo ergonómico en el puesto de trabajo. A continuación, detallamos los tipos de tarea y los métodos disponibles:

  • Manipulación manual de cargas
    • NIOSH simple
    • NIOSH multitarea
    • INSHT
    • UNE EN-1005-2
    • Steinberg - Windberg
    • Snook y Ciriello
  • Movimientos repetitivos
    • Índice OCRA (Analítico)
    • Índice Check List OCRA
    • Índice de Esfuerzo (JSI. Job Strain Index)
  • Posturas forzadas
    • OWAS
    • RULA
    • REBA

En este manual veremos cómo dar de alta un estudio de ergonomía y cumplimentar los datos del mismo para obtener los resultados.

2. Crear y editar un estudio de ergonomía

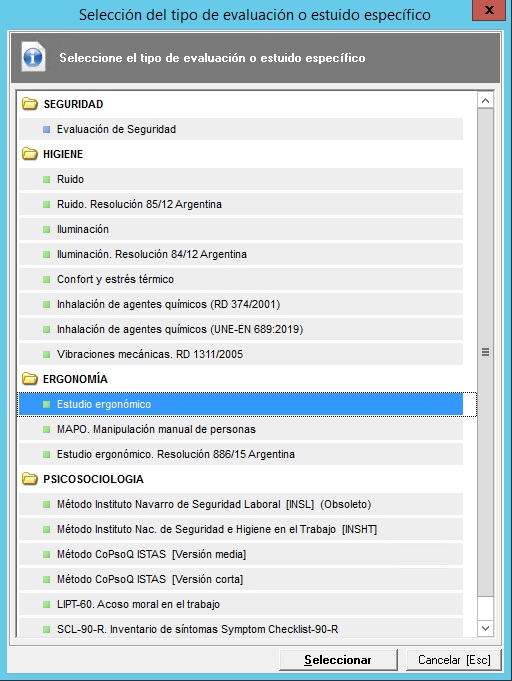

Para dar de alta un estudio de ergonomía, el usuario debe acceder a la ficha técnica de la empresa o desde el listado de empresas con el menú habilitado ():

El estudio se realizará sobre uno de los centros de la empresa, por lo que también podría dirigirse a la ficha de datos del centro de trabajo correspondiente y situarse en el apartado de 'Evaluaciones de riesgos' de dicho centro de trabajo.

Una vez que se encuentra en el apartado de 'Evaluaciones de riesgos' deberá usar el desplegable 'Evaluaciones' o pulsar sobre el listado de evaluaciones con botón derecho del ratón, y pulsar sobre la opción 'Nueva evaluación de riesgos'. En ese momento, se le pedirá el centro de trabajo sobre el que desea hacer el estudio (si está ya en la ficha de datos del centro, no aparecerá este formulario). Después de seleccionar el centro de trabajo, se mostrará otro formulario en el que tendrá que seleccionar el tipo de evaluación que desea crear, en este caso el 'Estudio ergonómico'.

Una vez seleccionado el tipo de evaluación, aparecerá el formulario del estudio de ergonomía. Para grabar el estudio, será necesario cumplimentar los datos obligatorios que aparecen en el apartado '1. Datos generales', estos datos son los que aparecen en negrita (código, fecha de evaluación, técnico responsable y tipo de evaluación).

A parte de los campos obligatorios, vamos a resaltar el campo de 'Evaluación asociada', con el que el usuario podrá indicar si el estudio está relacionado con una evaluación del mismo centro de trabajo. En el caso de hacer esta vinculación, posteriormente en el apartado de 'Puestos de trabajo', el usuario podrá añadir puestos de trabajo evaluados en la evaluación asociada.

Después del apartado de 'Datos generales', y antes de llegar al apartado de puestos de trabajo, encontrará otros apartados donde puede ampliar información general relacionada con el estudio:

  • Técnicos. En este apartado podrá añadir los técnicos que participan en la realización del estudio, además del técnico responsable. Ellos serán los únicos que puedan editar el estudio y generar su impresión, por lo que su evaluación se abrirá en solo lectura para todos aquellos que no sean técnicos evaluadores o responsables. Para añadir técnicos tendrá que utilizar el desplegable del mismo nombre. Una vez añadido el técnico, si hace doble clic sobre él, podrá añadir unas observaciones, o indicar si el técnico puede también cambiar el estado de la evaluación.
  • Dispositivos de medición. Si desea detallar los aparatos de medición que ha utilizado para realizar el estudio, podrá hacerlo en este apartado. Estos dispositivos deberán estar creados previamente en el mantenimiento correspondiente.
  • Fechas de control. Aquí podrá añadir tareas a realizar o dejar constancia de tareas realizadas relacionadas con el estudio. Estas tareas deben estar predefinidas previamente en el mantenimiento correspondiente.

Una vez cumplimentados los datos generales del estudio, habría que añadir los puestos de trabajo sobre los que se realiza el mismo.

3. Puestos de trabajo

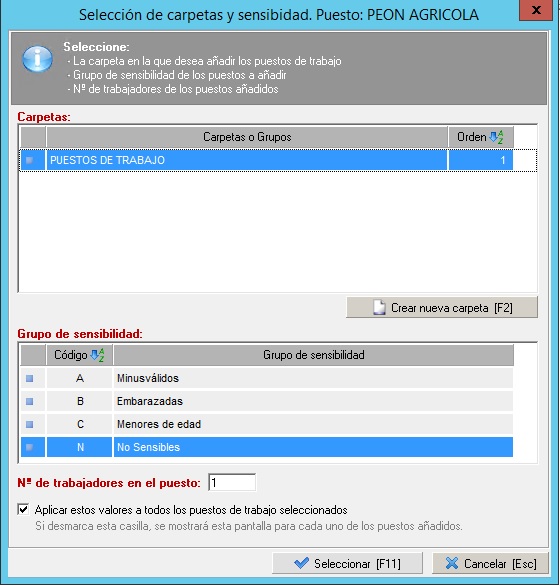

En este apartado tendrán que añadir los puestos de trabajo sobre los que se realizará el estudio. Cada puesto de trabajo se evaluará de forma independiente.

Para añadir los puestos de trabajo, deben desplegar el menú 'Puestos de trabajo', donde encontrarán las siguientes opciones:

  • Añadir puestos de trabajo de la evaluación asociada. Esta opción sólo se habilitará si el estudio se ha relacionado a una evaluación del mismo centro de trabajo. Al pulsarla le dará acceso a un listado con los puestos evaluados en dicha evaluación.
  • Añadir puestos de trabajo desde el mantenimiento. Esta opción le da acceso al mantenimiento general de puestos de trabajo para que añada al estudio los puestos que desee evaluar. Estará siempre habilitada. Al añadir los puestos de trabajo desde esta opción, se le solicitará que elija la carpeta en la que quiere ubicarlos dentro del estudio. Si no existe ninguna carpeta, deberá crear una nueva pulsando el botón 'Crear nueva carpeta'. También tendrá que indicar el grupo de sensibilidad y el número de trabajadores que hay en ese puesto de trabajo.

Una vez añadidos los puestos de trabajo, tendrán que hacer doble clic sobre cada uno de ellos para acceder a su ficha de datos y realizar el estudio individual de cada uno de ellos.

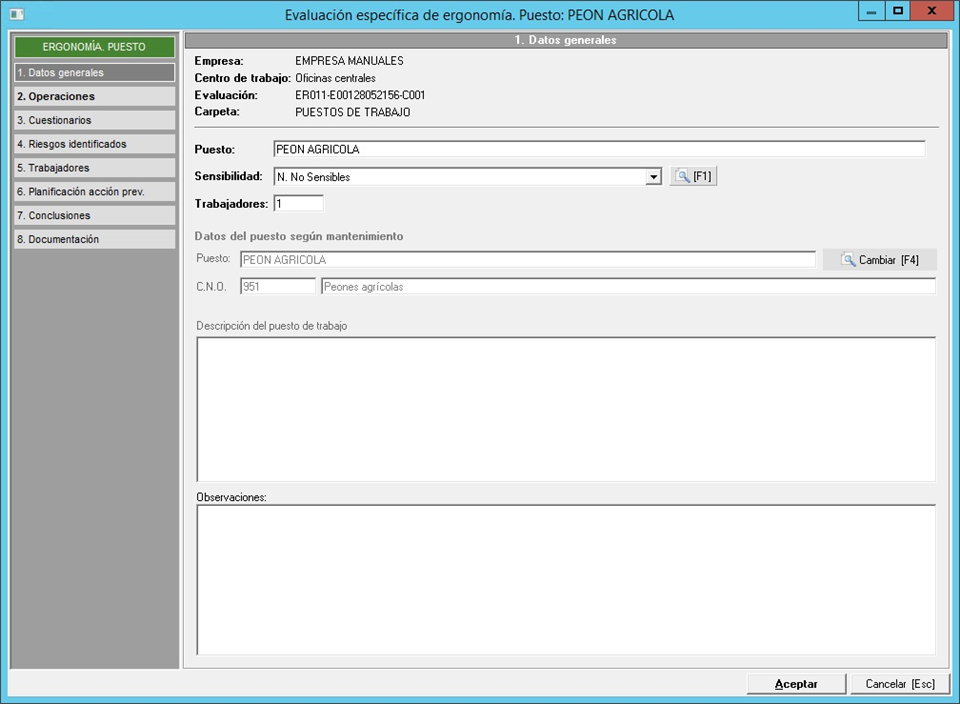

Cuando accedan al puesto de trabajo que van a evaluar, visualizarán un formulario en el que encontrarán nueve apartados en la parte izquierda de la pantalla, los cuales pasamos a detallar a continuación.

3.1. Datos generales

En este apartado tendrán los datos generales del puesto, en el cual tendrán que cumplimentar al menos los que aparecen en negrita. El nombre del puesto, la sensibilidad y el número de trabajadores, vendrán preestablecidos, ya que se habrán indicado en el momento en el que el puesto de trabajo se añade al estudio, estos datos sólo serán editables si el puesto de trabajo se ha añadido desde el mantenimiento de puestos.

3.2. Operaciones

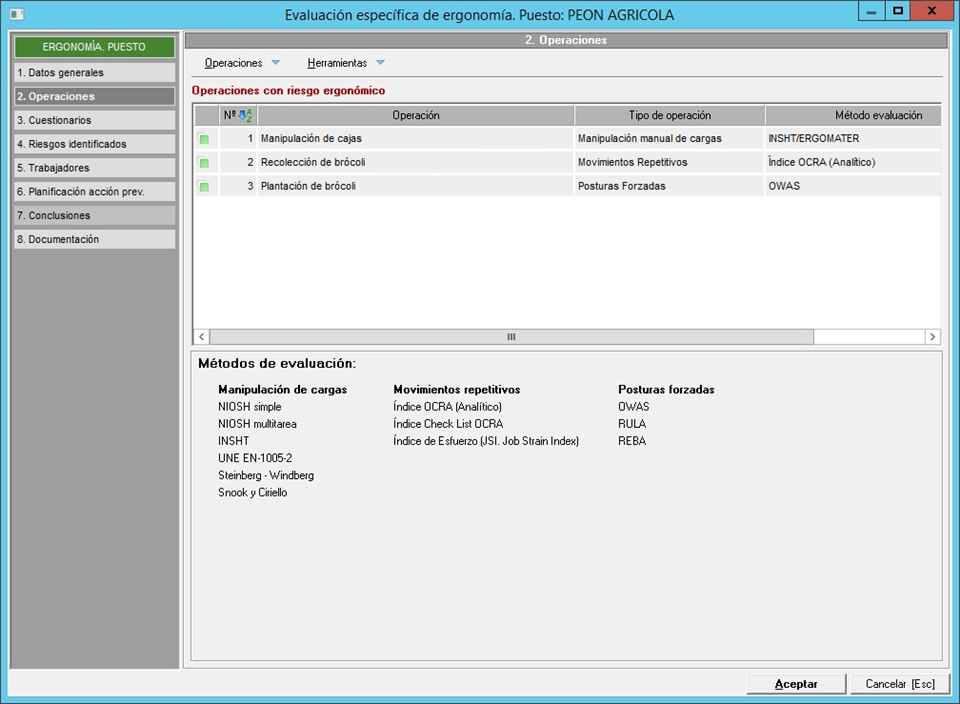

Este apartado es el más importante del estudio, ya que en él se van a reflejar las operaciones o tareas en las que existe riesgo ergonómico que se van a evaluar. Al acceder a este punto, verán que la pantalla tiene varios apartados, en la parte superior, están las operaciones evaluadas y en la parte inferior la valoración de la operación seleccionada. Si no hay seleccionada ninguna operación, en la parte inferior aparece una leyenda con los tipos de operación y los métodos disponibles.

Para añadir una nueva operación a evaluar, deben desplegar el menú 'Operaciones' y pulsar sobre la opción 'Nueva operación'. En ese momento aparecerá un formulario donde tendrán que seleccionar el tipo de operación que desean crear, y posteriormente, aparecerá otro formulario con los métodos disponibles para evaluar ese tipo de operación, en el cuál tendrán que elegir el método que desean aplicar.

A continuación, vamos a poner un ejemplo con una operación de cada tipo, aplicando los métodos disponibles en cada tipo de operación.

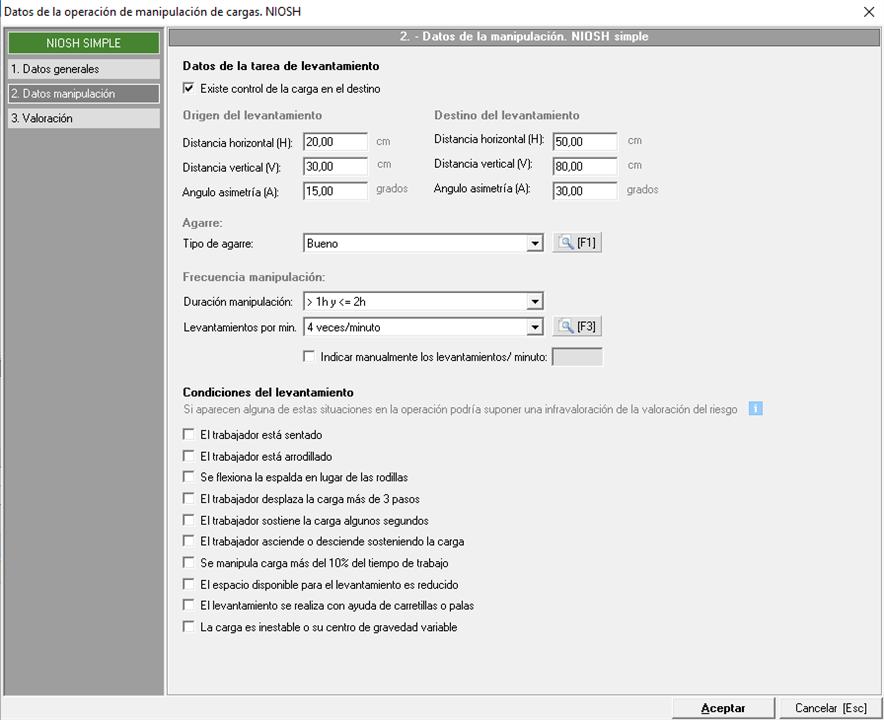

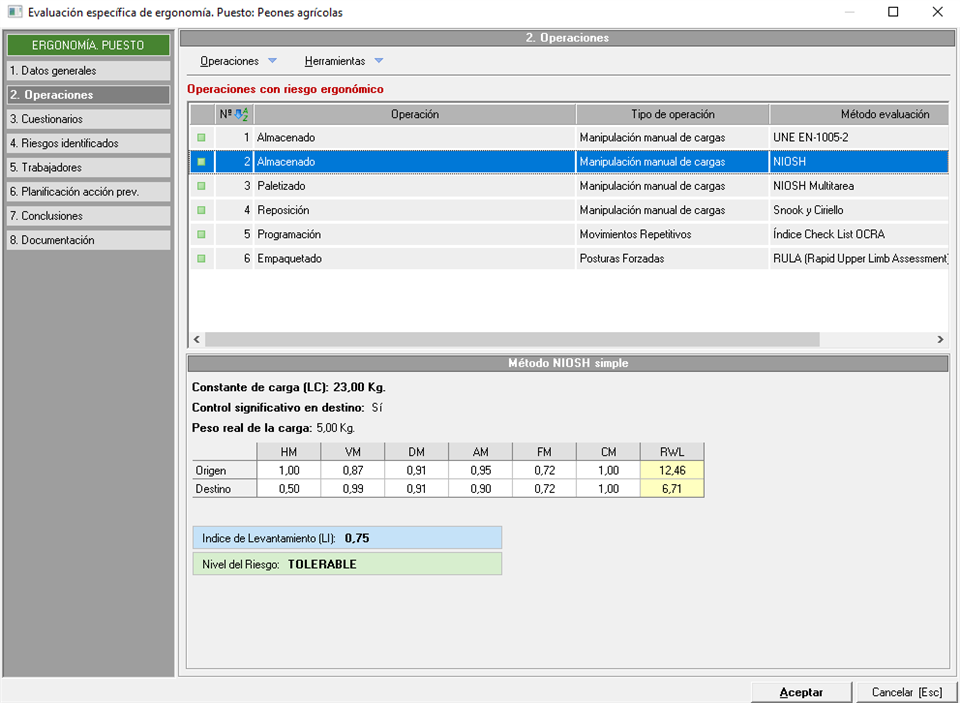

3.2.1. MMC. NIOSH simple

Manipulación manual de cargas

Una vez seleccionado el tipo de operación y el método aparecerá un formulario con 3 pestañas, donde el usuario encontrará los datos necesarios para el estudio relativos al peso de la carga, agarre, frecuencia, etc. El método NIOSH parte de 23kg como valor constante de la carga, concepto que indica el peso que puede ser levantado bajo condiciones ideales. Ahora bien, los datos que se introduzcan determinarán los factores multiplicadores de la carga que darán como resultado un Peso Límite Recomendado o Recommendend Weight Limit (RWL).

En la primera pestaña "1. Datos generales" se introducirán los datos de la carga, la duración del levantamiento y el tiempo de recuperación. Respecto a estos dos últimos, según las opciones indicadas, la duración de la operación a evaluar será "Corta", "Media" o "Larga", debe tener en cuenta que según la operación tenga tiempo de recuperación correcto o no, cambiará su consideración como 'corta', 'media' o 'larga'. Si no desea calcular la duración del levantamiento mediante el tiempo global y tiempos de descanso, puede desmarcar el check e indicar manualmente la duración en la siguiente pestaña (debe tener en cuenta que la actualización del método recomienda realizar el estudio teniendo en cuenta los tiempos de descanso).

En la segunda pestaña "2. Datos manipulación" se indicarán los datos del levantamiento, donde opcionalmente se introducirán también los datos relativos al destino del levantamiento si se marca la opción de "Existe control en la carga de destino". Habitualmente el movimiento a evaluar suele ser la fase inicial del levantamiento, por lo que esta opción se marcará en caso de que se requiera también controlar el movimiento de depositar la carga en el destino. La "Duración del levantamiento" no se podrá modificar si se ha considerado el tiempo global y de descanso de la anterior pestaña, ya que indicará el valor en función si se considera la operación 'corta', 'media' o 'larga'. Sin embargo, podrá indicarlo manualmente si se prefiere no tomar dicha consideración.

Los datos a cumplimentar respecto al agarre y levantamientos por minuto vienen desde diferentes mantenimientos que puede consultar todos ellos siguiendo esta guía. Si prefiere indicar manualmente los levantamientos por minuto también lo puede hacer, pero esto deshabilitará la opción del desplegable, ya que se modificará automáticamente según el número escrito.

En cuanto a las condiciones del levantamiento, la valoración del método NIOSH asume premisas relativas a las condiciones posturales, la estabilidad de la carga, etc., que, en caso de no cumplirse, se podría caer en una infravaloración de la manipulación mediante este método. Por ello, se marcarán para indicar que el resultado puede estar infravalorado.

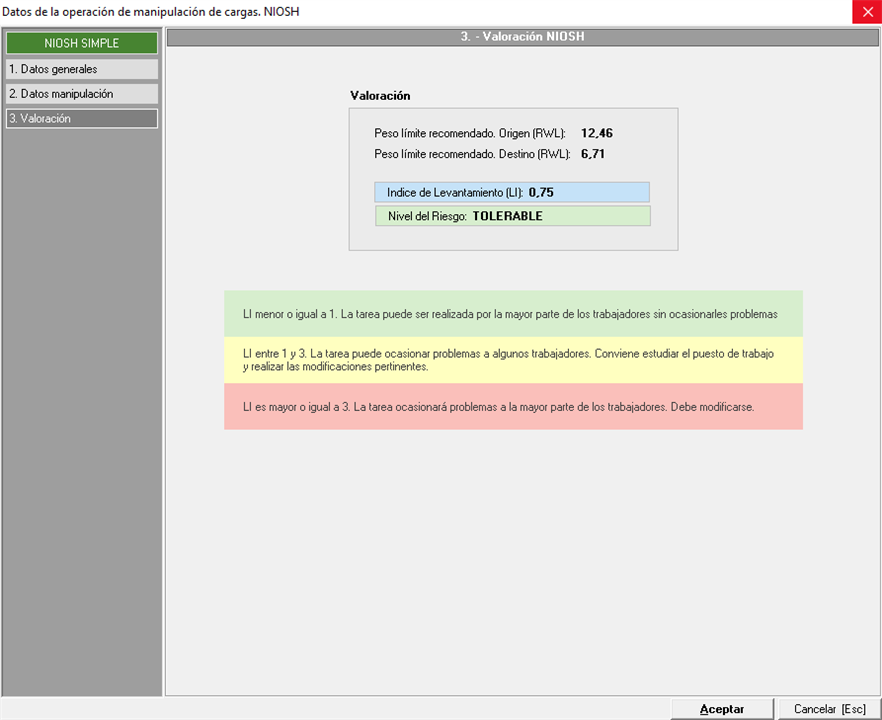

Por último, en la pestaña "3. Valoración" se muestra el resultado del estudio, indicando el Índice de Levantamiento (LI) y los datos sobre el peso límite recomendado de Origen y, opcionalmente, de Destino.

Una vez registrada la operación tendremos en pantalla el listado de operaciones que se han estudiado. En la parte inferior de la pantalla veremos datos de la operación evaluada con una serie de datos de un valor numérico entre 0 y 1 identificados como HM, VM, DM, AM, FM, CM, que son los factores multiplicadores y, por último, RWL, que es el peso límite recomendado. Todos ellos son calculados según los datos que hayamos registrado en la operación:

  • HM: Factor distancia horizontal
  • VM: Factor distancia vertical
  • DM: Factor desplazamiento vertical
  • AM: Factor asimetría
  • FM: Factor frecuencia
  • CM: Factor agarre.

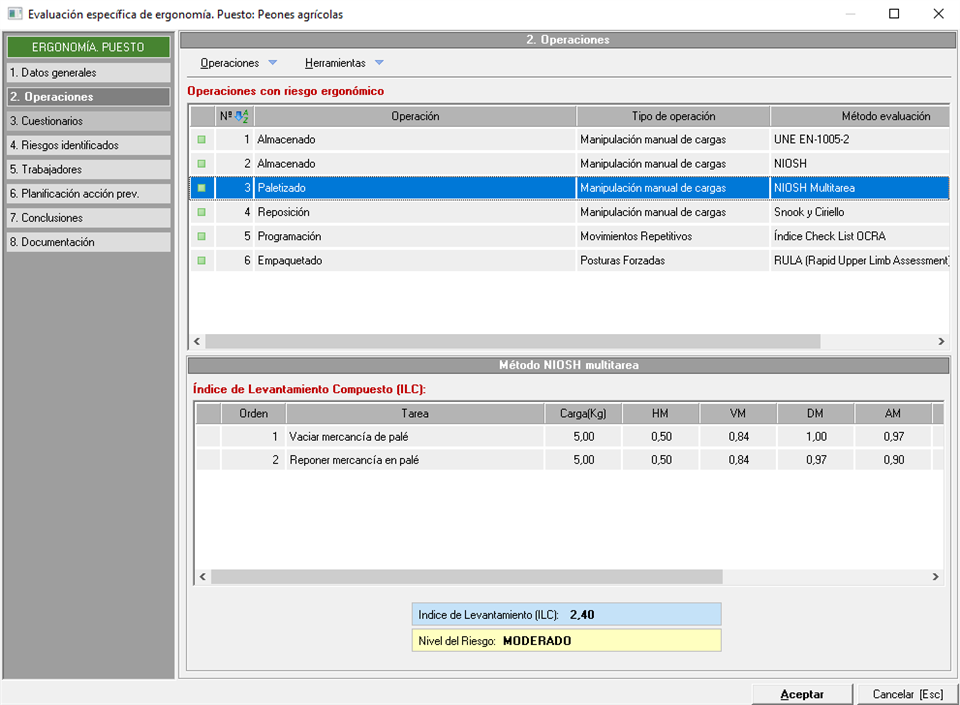

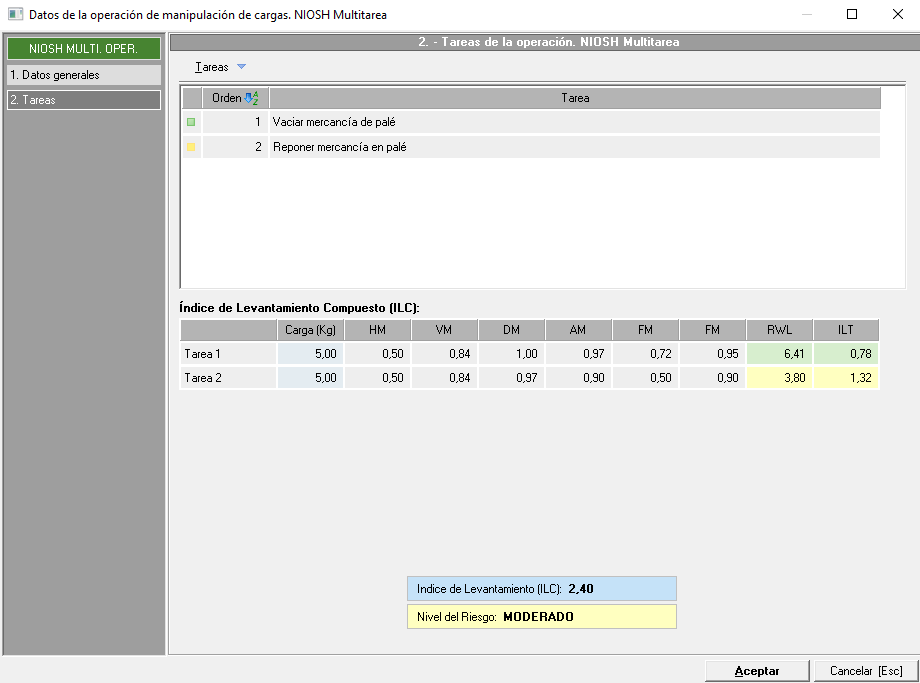

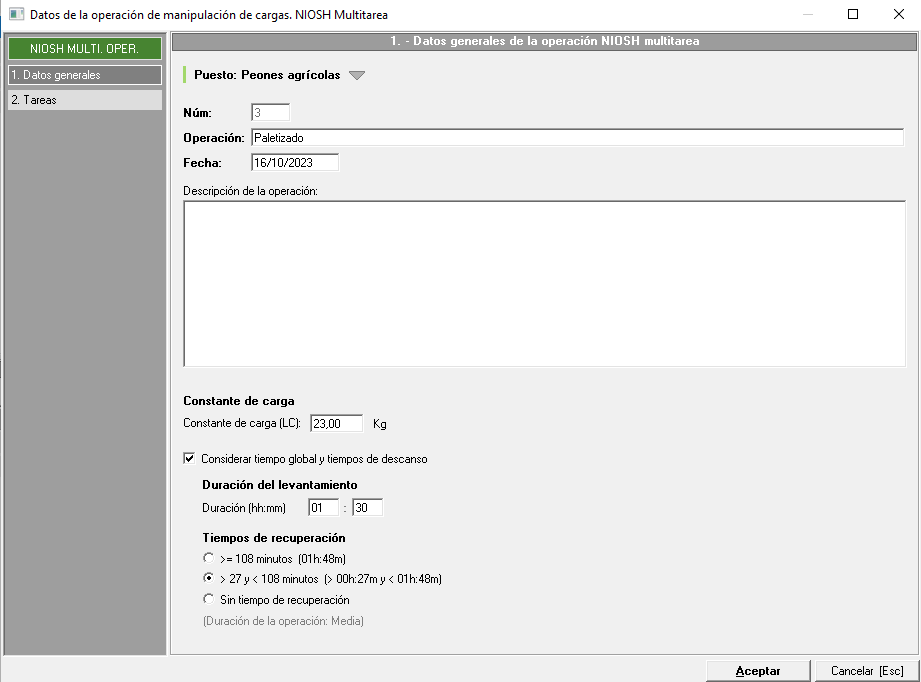

3.2.2. MMC. NIOSH multitarea

Manipulación manual de cargas

Una vez seleccionado el tipo de operación y el método aparecerá un formulario como el de la siguiente imagen, donde el usuario encontrará dos apartados en la parte superior izquierda de la ficha de la operación. Concretamente, el Niosh multitarea es comúnmente utilizado para evaluar operaciones cuyas tareas varían significativamente.

  • Datos generales. En este punto, el usuario tendrá que rellenar los datos obligatorios (negrita), en este caso, el nombre de la operación, la fecha, y en la parte inferior constante de la carga y duración del levantamiento junto con tiempos de recuperación. Estos últimos datos serán comunes y determinantes de todas las tareas, siendo una duración "Corta", "Media" o "Larga" en función de la duración y el tiempo de recuperación. Si no desea considerar el tiempo global y tiempo de descanso para calcular la duración, podrá indicarlo manualmente en cada tarea (debe tener en cuenta que la actualización del método recomienda realizar el estudio teniendo en cuenta los tiempos de descanso). NOTA: es importante insistir en que la modificación a posteriori de considerar el tiempo global y tiempos de descanso, modificará la duración de cada una de las tareas ya registradas.

  • Tareas. En este apartado se van a crear las tareas que se desean evaluar. Para añadir tareas, deben utilizar el desplegable 'Tareas' que encontrarán en la parte superior del formulario y pulsar sobre la opción 'Nueva tarea'. Desde este mismo desplegable disponen también de la herramienta de copiar y pegar desde el portapapeles permanente (esto le permite salir de esta operación y dirigirse a otra para pegarla, ya que lo copiado se mantiene permanentemente) de manera que les sea más rápida la elaboración del estudio.

Antes de añadir la tarea se tendrán que rellenar los datos requeridos de igual forma que con el niosh simple, aunque encontrarán datos en edición que son comunes a todas las tareas y se establecieron en los datos generales. Con todas las tareas añadidas, se muestran los valores de los factores multiplicadores ya explicados también en el niosh simple, aunque destaca el valor nuevo Índice de Levantamiento Compuesto (ILC), calculado a partir de los Índices de Levantamiento de Tareas simples (ILT). Una vez grabamos la operación con el botón 'Aceptar' volveremos al listado de operaciones del estudio.

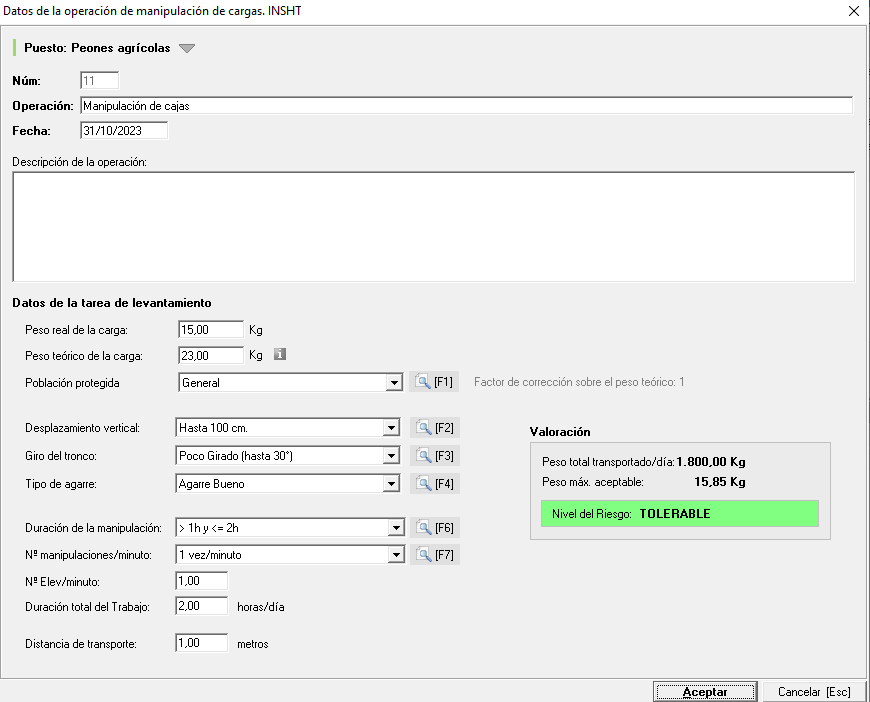

3.2.3. MMC. INSHT/Ergomater

Manipulación manual de cargas

Una vez seleccionado el tipo de operación y el método aparecerá un formulario como el de la siguiente imagen, donde el usuario encontrará un formulario donde en la parte superior izquierda indicará los datos obligatorios (negrita), en este caso, el nombre de la operación y la fecha, ya que el número de operación lo asigna automáticamente el programa y la descripción es opcional.

Por otro lado, en la parte inferior incluirá los datos de la tarea del levantamiento a cumplimentar y que son necesarios para que Prevengos calcule la valoración aplicando este método. Los campos con el nombre en negrita, son obligatorios para que Prevengos pueda realizar los cálculos, incluída la distancia de transporte.

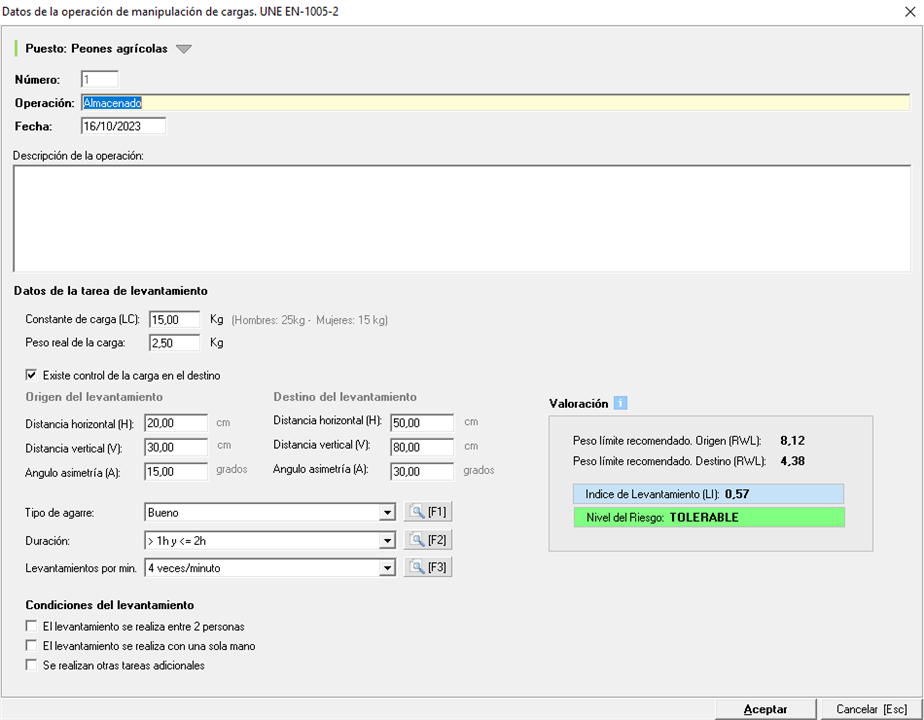

3.2.4. MMC. UNE EN-1005-2

Manipulación manual de cargas

Una vez seleccionado el tipo de operación y el método aparecerá un formulario con dividido en dos partes. La parte superior son relativos a los datos de la operación, tales como su nombre, fecha, número (asignado automáticamente por Prevengos) y descripción.

En la parte inferior, se deberán indicar los datos necesarios para el estudio relativos al peso de la carga, agarre, duración, la condición de si el levantamiento se realiza entre 2 personas, etc. El método UNE EN 1005-2 parte de 25kg como valor constante de la carga en hombres y en mujeres de 15kg, concepto que indica el peso que puede ser levantado bajo condiciones ideales. Ahora bien, los datos que se introduzcan determinarán los factores multiplicadores de la carga que darán como resultado un Peso Límite Recomendado o “Recommendend Weight Limit” (RWL).

Se deberá tener en cuenta que no se podrán introducir los datos del destino del levantamiento si no se marca la opción de "Existe control en la carga de destino", además de que las condiciones del levantamiento modificarán igualmente la valoración del estudio.

3.2.5. MMC. Steinberg-Windberg

Manipulación manual de cargas

Una vez seleccionado el tipo de operación y el método aparecerá un formulario como el de la siguiente imagen, donde el usuario encontrará un formulario donde en la parte superior izquierda indicará los datos obligatorios (negrita), en este caso, el nombre de la operación y la fecha, ya que el número de operación lo asigna automáticamente el programa y la descripción es opcional.

La parte inferior está destinada los datos de la manipulación: sexo, peso de la carga, condiciones del puesto, postura corporal y tiempo de trabajo. Una vez cumplimentados estos datos, se mostrará la valoración en la parte inferior de este formulario.

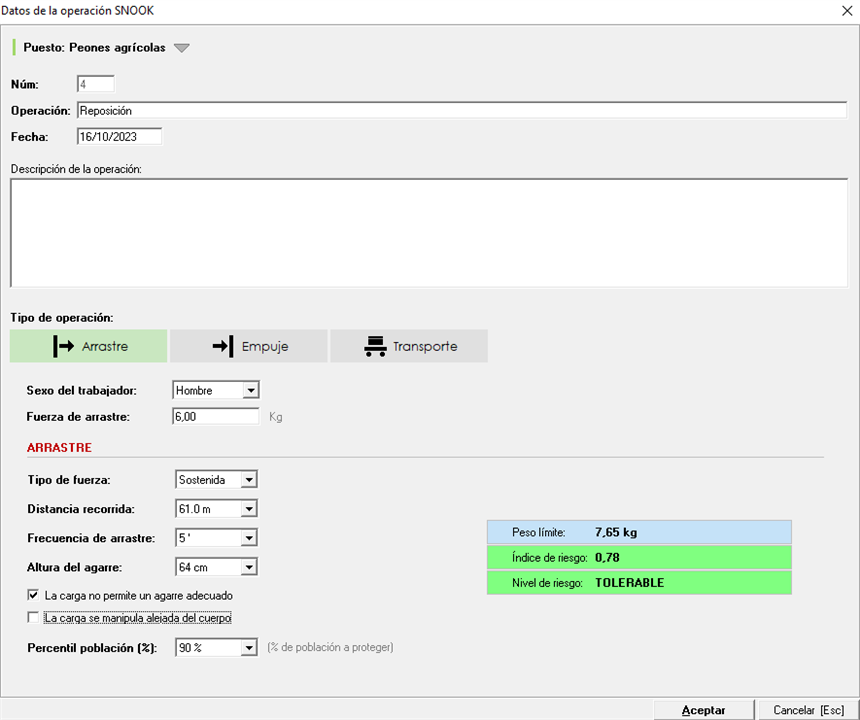

3.2.6. MMC. Snook y Ciriello

Manipulación manual de cargas

Una vez seleccionado el tipo de operación y el método aparecerá un único formulario que cambiará dependiendo de qué tipo de operación se selecciona, donde el usuario encontrará los datos necesarios para el estudio.

En la parte superior de la ficha de datos se identificará la operación, cuyo número es generado automáticamente por Prevengos.

Ya en la parte inferior del formulario, se indicarán los datos relativos al peso de la carga en el caso de que el tipo de operación sea transporte de cargas, o datos sobre la fuerza ejercida en el caso de las operaciones de arrastre o empuje, mientras que el resto de datos terminarán de calcular el estudio. Tenga en cuenta que si se trata de un transporte de cargas no se indicará si la “Fuerza” es inicial o sostenida, mientras que si el percentil de población a proteger es mayor, el índice de riesgo aumentará.

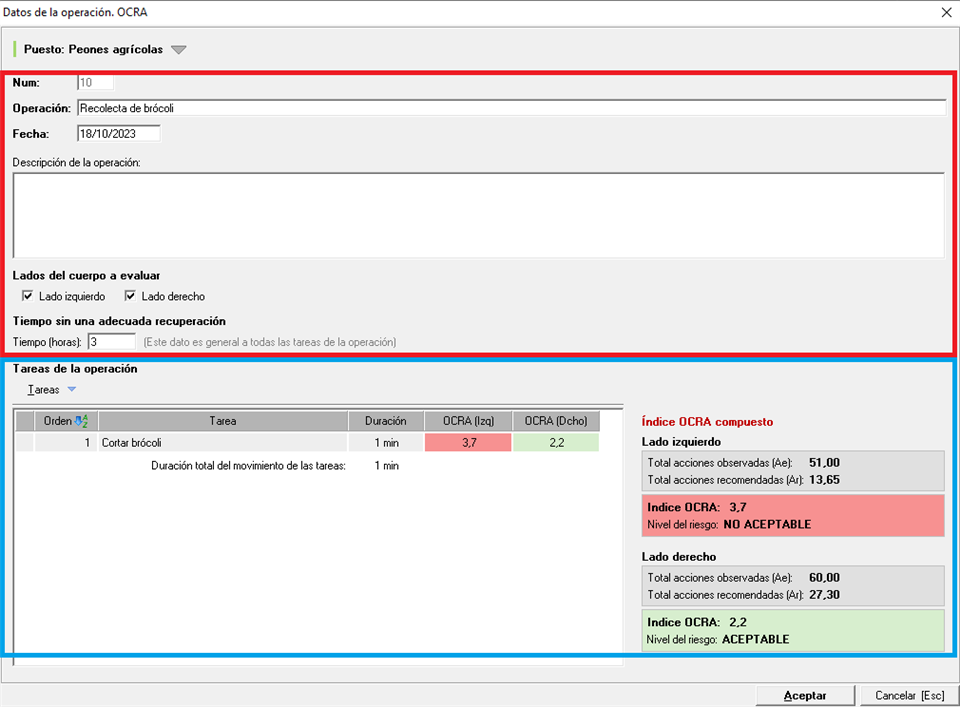

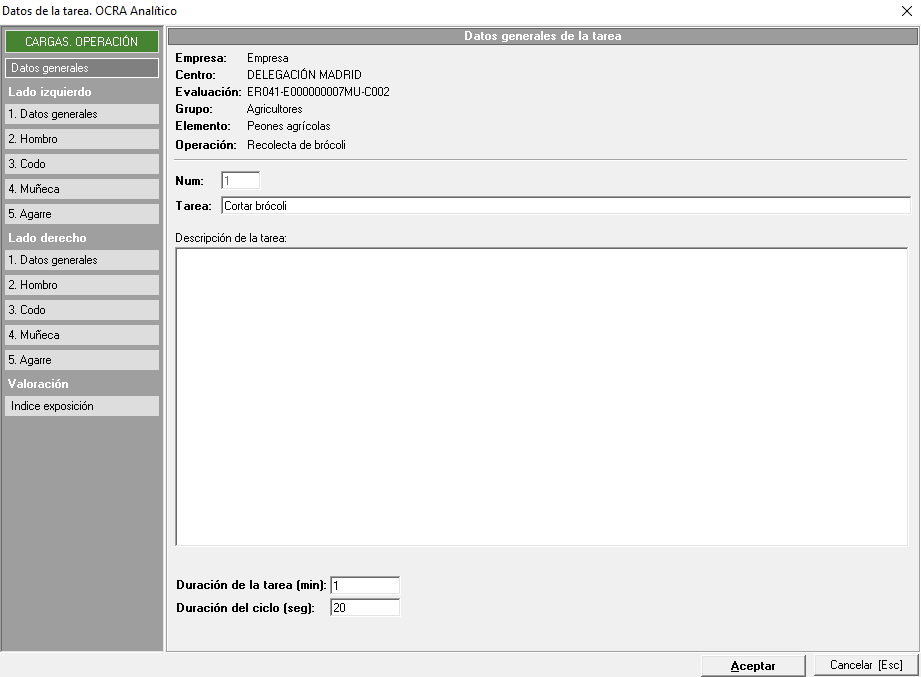

3.2.7. M. repetitivos. Índice OCRA (analítico).

Movimientos repetitivos

Una vez seleccionado el tipo de operación y el método aparecerá un formulario como el de la siguiente imagen, donde el usuario encontrará en la parte superior los datos de la operación y la parte inferior las tareas la misma.

  • Datos de la operación (rojo). En esta parte, el usuario tendrá que rellenar los datos obligatorios (negrita), en este caso, el nombre de la operación, la fecha, y en la parte inferior marcar los lados del cuerpo a evaluar y el número de horas sin adecuada recuperación. El número de operación lo asigna automáticamente el programa y la descripción es opcional.
  • Tareas (azul). En esta parte se van a crear las tareas que se desean evaluar. Para añadir tareas, deben utilizar el desplegable 'Tareas' que encontrarán en la parte superior del formulario y pulsar sobre la opción 'Nueva tarea'.

Al crear una nueva tarea, aparecerá un nuevo formulario con los siguientes apartados:

  • Datos generales (de la tarea). Donde habrá que cumplimentar el nombre de la tarea, la duración de la tarea en minutos, y la duración del ciclo en segundos. La descripción es opcional.
  • Datos generales (de los lados a evaluar). En caso de que la evaluación se vaya a realizar sobre los dos lados, aparecerá este apartado por duplicado, uno para el lado derecho y otro para el lado izquierdo. En estos apartados podrán cumplimentarse los siguientes datos: Nº de acciones por ciclo, Nº de acciones por minuto, Constante de frecuencia, Nivel de esfuerzo y factores adicionales.
  • Hombro. También aparecerá dos veces si se evalúan los dos lados del cuerpo (izquierdo y derecho). Los datos a cumplimentar serán: Movimientos auriculares externos, ausencia de vibraciones, Mantener brazo elevado y Mantener brazo elevado de forma continuada.
  • Codo. Como en los puntos anteriores, podrán aparecer dos veces en función de los lados a evaluar. Habrá que indicar si hay movimientos de: Supinación, Pronación o Flexión, además de indicar si hay vibraciones.
  • Muñeca. Otro apartado que podrá aparecer tanto para el lado derecho como para el izquierdo. Se indicará si hay movimientos de Desviación radial o cubital, Extensión o Flexión, además de especificar si hay vibraciones, si hay que mantener posturas estáticas, o si hay que mantener la muñeca en alguna posición concreta de forma continua.
  • Agarre. El último de los apartados que podrán encontrar duplicado. En él podrán indicar las características del agarre de cada lado durante la tarea que se está evaluando.
  • Índice exposición. En este apartado aparecerá la valoración de la tarea que se está evaluando. En la valoración se detallará el nivel de riesgo para cada uno de los lados evaluados.

En la parte inferior del apartado se mostrarán la valoración del Índice OCRA compuesto, es decir, teniendo en cuenta todas las tareas evaluadas. Se mostrará un nivel de riesgo para cada lado evaluado (izquierdo y derecho).

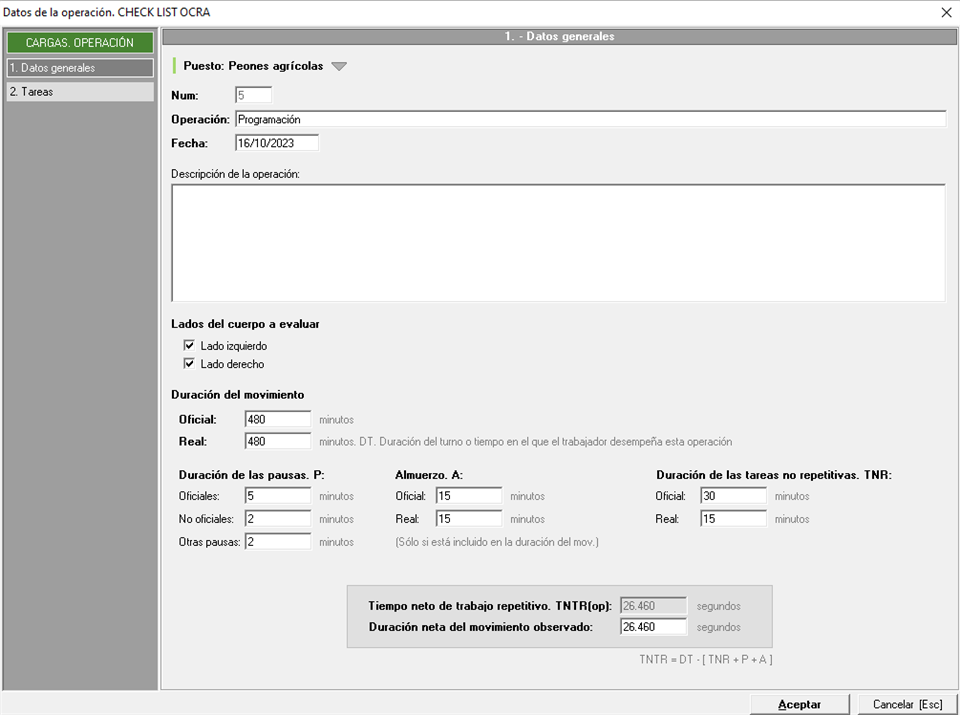

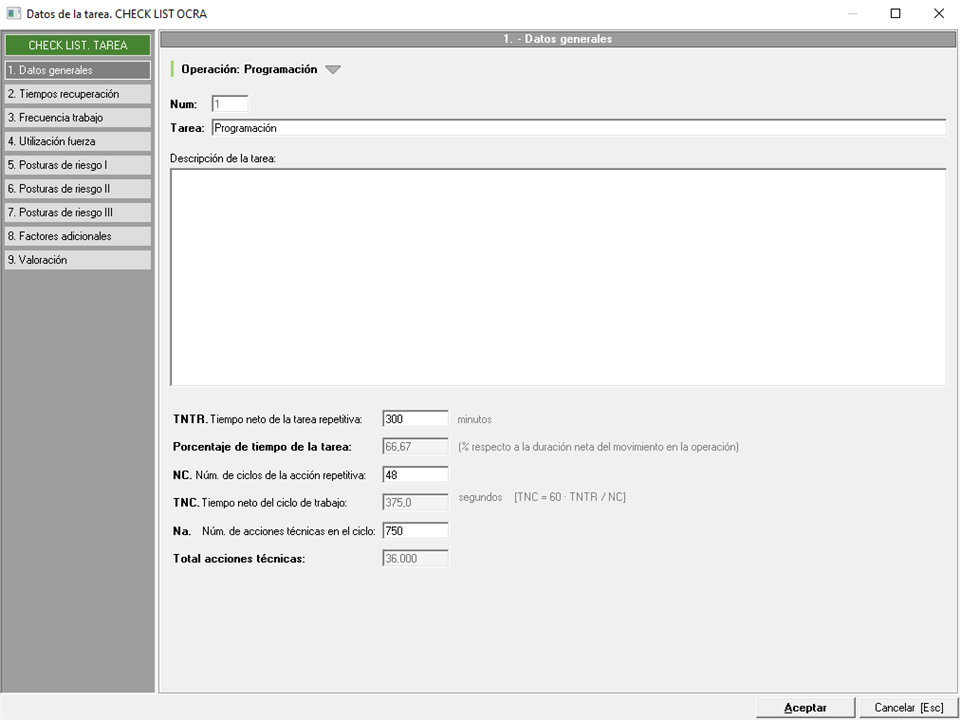

3.2.8. M. repetitivos. Índice OCRA (check list)

Movimientos repetitivos

Una vez seleccionado el tipo de operación y el método aparecerá un formulario como el de la siguiente imagen, donde el usuario encontrará dos apartados en la parte superior izquierda de la ficha de la operación.

• Datos generales. En este punto, el usuario tendrá que rellenar los datos obligatorios (negrita), en este caso, el nombre de la operación, la fecha y los lados del cuerpo a evaluar. Por otro lado, en la parte inferior se ha de indicar la duración del movimiento, las pausas, así como la del almuerzo y la de las tareas no repetitivas. Todo ello repercutirá en el cálculo del Tiepo Neto de Trabajo Repetitivo (TNTR) mediante la diferencia entre la duración del trabajo y las pausas, incluído el tiempo de almuerzo y de las tareas no repetitivas. Por último, el número de operación lo asigna automáticamente el programa y la descripción es opcional.

Tareas. Aquí se registrarán las distintas tareas de la operación, donde pueden haber una o más. En la primera pestaña del formulario de las tareas se indicarán los datos generales de la tarea tales como número de ciclos o tiempo neto de la tarea repetitiva (TNTR). Será en las siguientes pestañas donde se marcarán o no diferentes opciones en los factores de tiempo de recuperación, frecuencia de trabajo, posturas de riesgo, etc.

Con todas las tareas registradas, podrá observar la valoración de cada una de ellas y también el índice de riesgo compuesto de las mismas.

3.2.9 M. repetitivos. Índice de Esfuerzo (JSI)

Movimientos repetitivos. Índice de Esfuerzo (JSI. Job Strains Index)

Una vez seleccionado el tipo de operación y el método aparecerá un formulario como el de la siguiente imagen, donde el usuario encontrará un formulario en el que en la parte superior indicará los datos obligatorios (negrita), en este caso, el nombre de la operación y la fecha, ya que el número de operación lo asigna automáticamente el programa y la descripción es opcional.

La parte inferior está destinada los datos del movimiento, como intensidad del esfuerzo o velocidad del trabajo. Todos ellos serán predefinidos en sus correspondientes mantenimientos, desde donde se podrán desplegando las opciones o directamente pulsando en el icono de la lupa, como se muestra en la siguiente imagen. Una vez cumplimentados estos datos, se mostrará la valoración en la parte inferior de este formulario.

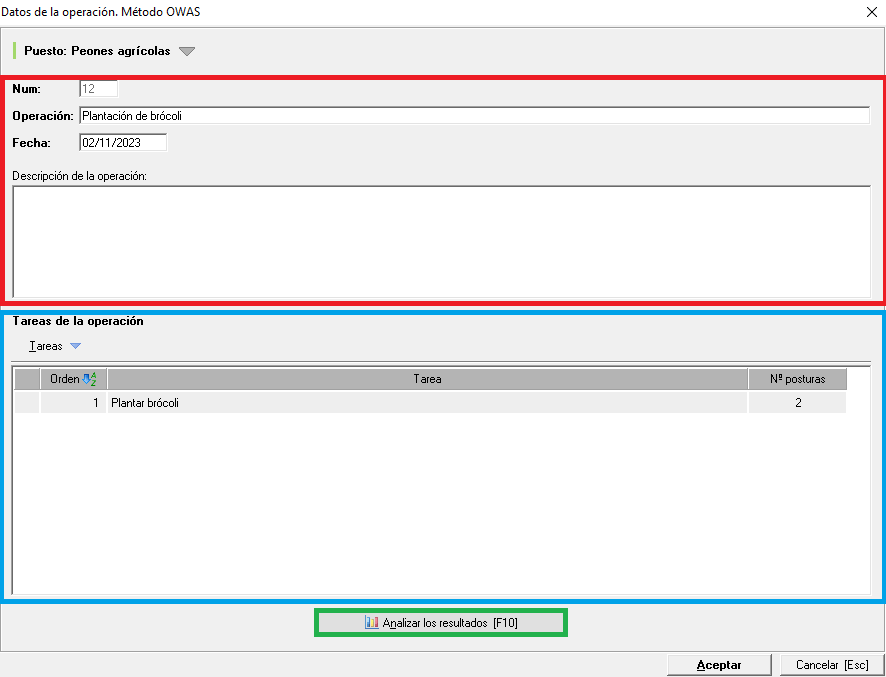

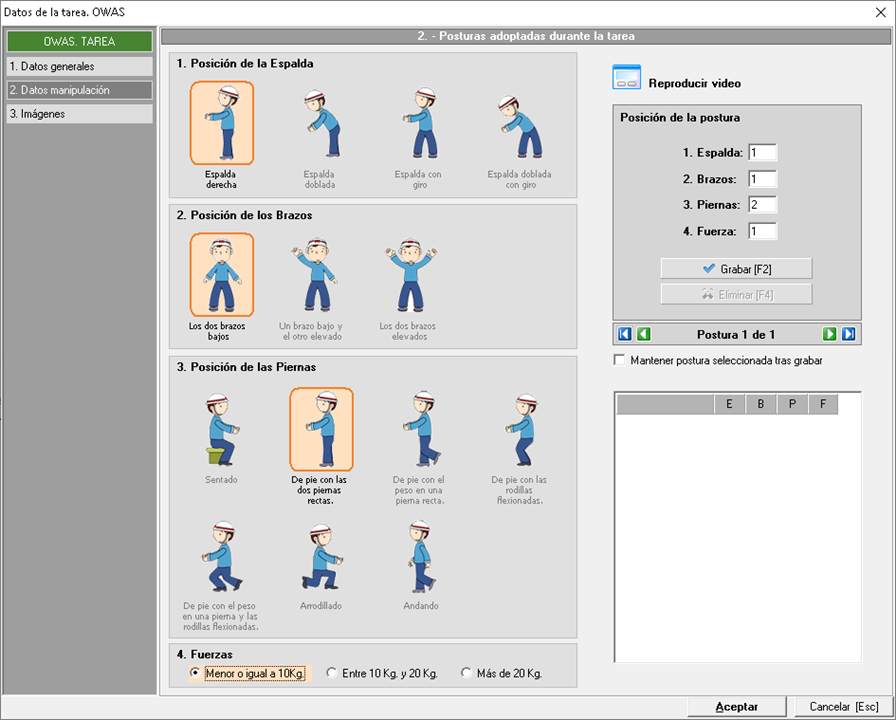

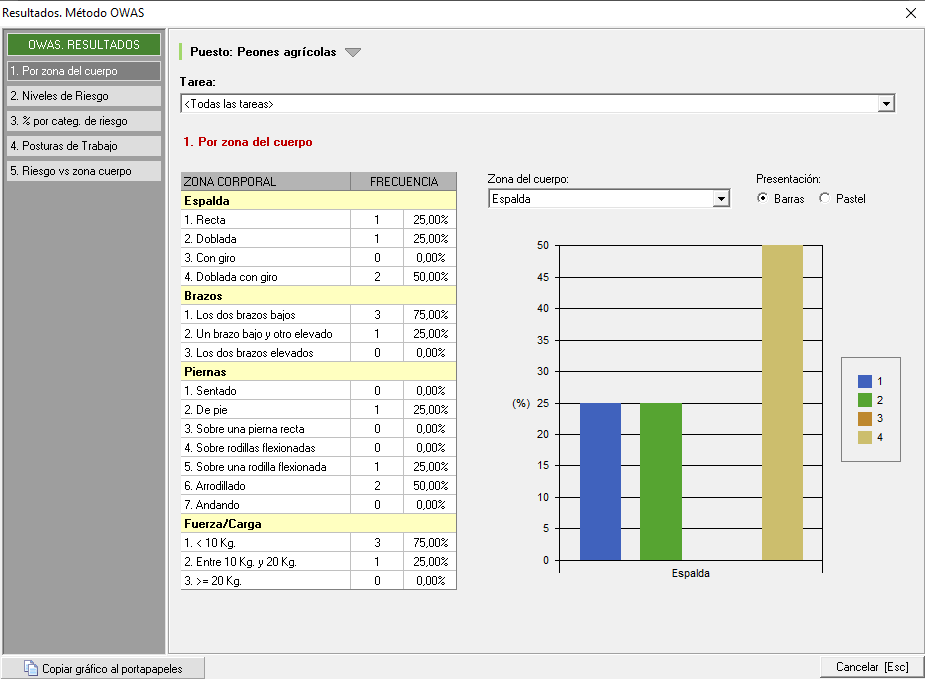

3.2.10. Posturas forzadas. OWAS

Una vez seleccionado el tipo de operación y el método aparecerá un formulario como el de la siguiente imagen, donde el usuario encontrará en la parte superior los datos de la operación y en la parte inferior las tareas la misma, así como el acceso a analizar los resultados.

  • Datos generales (rojo). En este punto, el usuario tendrá que rellenar los datos obligatorios (negrita), en este caso, el nombre de la operación y la fecha. El número de operación lo asigna automáticamente el programa y la descripción es opcional.
  • Tareas (azul). En este apartado se van a crear las tareas que se desean evaluar. Para añadir tareas, deben utilizar el desplegable 'Tareas' y pulsar sobre la opción 'Nueva tarea'. Se podrán crear más de una tarea y, en cada una de ellas se podrán registrar más de una postura. A continuación se explica la creación de nuevas tareas.
  • Analizar los resultados (verde). Mediante este botón se obtienen los resultados del estudio, expuesto al final de este apartado.

Tareas

Al crear una tareas, aparecerá un nuevo formulario con los siguientes apartados:

  • Datos generales. En este punto deberán cumplimentar los datos que aparecen en negrita, que serán el nombre de la tarea y el número, este último lo asigna automáticamente el programa. La descripción de la tarea será opcional. También existe la posibilidad de adjuntar un video que se haya capturado de la tarea que se está evaluando, para ello deben pulsar el botón que aparece a la derecha del campo 'Archivo de video', con el cual abrirán el explorador de Windows para cargar el video.

  • Datos manipulación. En este apartado encontrarán cuatro bloques con viñetas de diferentes posturas, en las que tendrán que ir seleccionando las posturas por las que va pasando el trabajador dependiendo de la posición de la espalda, los brazos, las piernas, o la fuerza que se aplica. Para ir grabando las diferentes posturas, hay que marcar una de las opciones de cada bloque y pulsar sobre el botón 'Grabar [F2]' que encontrará en la parte derecha del formulario o con el teclado CTRL+S o F2. También dispone de un atajo de teclado CTRL+P para situar el cursor en la posición de la postura y poder grabar posturas indicando el número de la imagen.
    En caso de que se grabe alguna postura por error, podrá eliminarla usando el botón 'Eliminar [F4]'.
    Debajo de los botones de 'Grabar' y 'Eliminar' posturas encontrarán el check 'Mantener postura seleccionada tras grabar'. Si este check no está marcado, al grabar una postura, se elimina la selección de viñetas, teniendo que volver a seleccionar todas las viñetas para grabar una nueva postura. Es interesante mantenerlo seleccionado, si de una postura a otra sólo cambia alguna de las viñetas seleccionadas en la postura anterior.

Además. encontrarán un visor de todas las posturas que hayan grabado.

  • Imágenes.

Este apartado permite adjuntar a la ficha de la tarea todas las imágenes que consideren oportunas para su evaluación. Las imágenes se añadirán vinculadas a un área, como veremos a continuación.

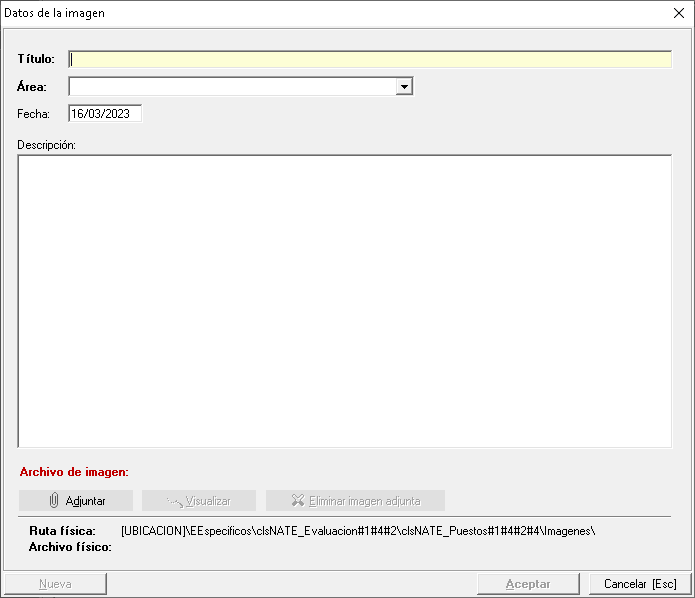

El menú Imágenes permite añadir los ficheros correspondientes individual o masivamente, editar el registro seleccionado o eliminarlo.

La carga individual habilita este formulario donde ha de indicar los campos obligatorios Título y Área, que dispone de las opciones "0 - General", "1 - Posición de la espalda", "2 - Posición de los brazos", "3 - Posición de las piernas" y "4 - Fuerzas", así como adjuntar el fichero correspondiente al registro que está creando con el botón Adjuntar.

La carga masiva, asigna el nombre de cada fichero seleccionado como Título y, a todas las imágenes, el mismo Área.

El menú Herramientas le permitirá visualizar la imagen adjunta al registro seleccionado y reorganizar el listado subiendo, o bajando, la posición de los mismos.

Resultados

Una vez grabadas todas las tareas, en la pantalla principal del estudio vista ya anteriormente, encontrarán el botón 'Analizar los resultados'. Pulsando sobre él, accederán a una nueva ventana donde se mostrarán varios apartados de valoración: por zona del cuerpo, por nivel de riesgo, por porcentaje de categoría del riesgo, por posturas de trabajo y por riesgo vs zona del cuerpo.

3.2.11. Posturas forzadas. RULA

Una vez seleccionado el tipo de operación y el método aparecerá un formulario como el de la siguiente imagen, donde el usuario encontrará cinco apartados en la parte superior izquierda de la ficha de la operación.

En el primero de ellos se indicarán los “1. Datos generales” de la operación, tales como su nombre, fecha y descripción. El número se generará automáticamente por Prevengos.

El resto de apartados serán utilizados para registrar las posturas tanto del lado derecho como del lado izquierdo, cuello y tronco, siendo obligatorio marcar en cada uno de ellos el dato correspondiente de fuerza y carga.

Al final del formulario, la pestaña de "5. Valoración" mostrará el resultado obtenido del estudio.

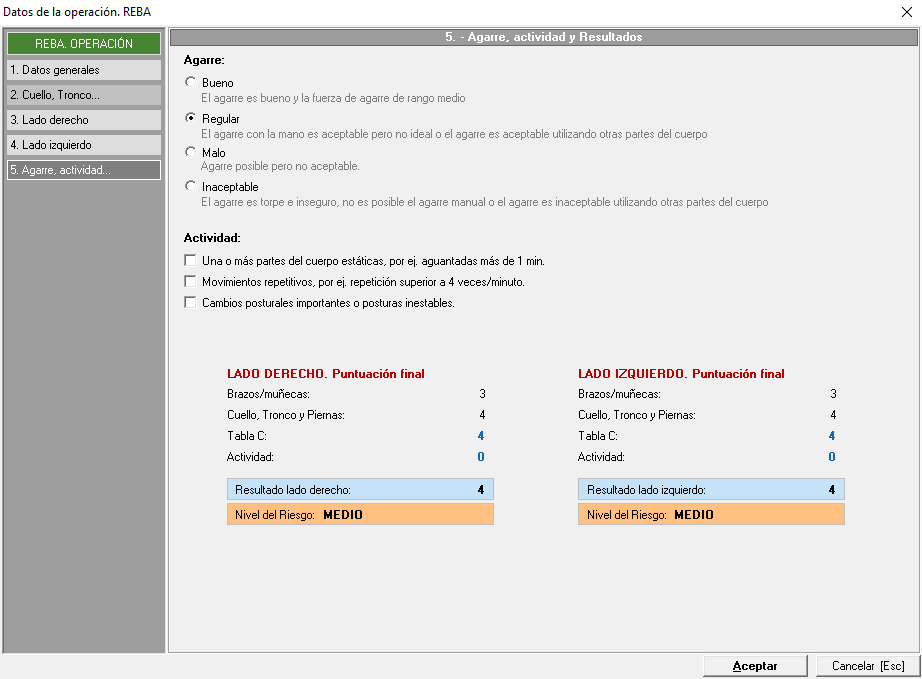

3.2.12. Posturas forzadas. REBA.

Una vez seleccionado el tipo de operación y el método aparecerá un formulario como el de la siguiente imagen, donde el usuario encontrará cinco apartados en la parte superior izquierda de la ficha de la operación.

En el primero de ellos se indicarán los “1. Datos generales” de la operación, tales como su nombre, fecha y descripción. El número se generará automáticamente por Prevengos.

El resto de apartados serán utilizados para registrar las posturas tanto del lado derecho como de los lados izquierdo y derecho, cuello, tronco y piernas, siendo obligatorio en estos últimos últimos marcar el dato correspondiente de fuerza y carga. Por último, en los datos sobre la actividad y el agarre, será también obligatorio indicar el tipo de agarre.

Con la cumplimentación de los datos se obtiene la valoración correspondiente para cada uno de los lados que puede observar en la última pestaña, tras indicar los datos del agarre (obligatorios) y la actividad.

3.3. Riesgos identificados

Una vez que se obtiene la valoración de la exposición al ruido, el usuario dispone de este apartado para si lo desea, detallar los riesgos identificados. Para añadir riesgos, debe utilizar el desplegable del mismo nombre de este apartado. Los riesgos se añaden simplemente como información adicional, una vez incluidos en el estudio no se pueden editar.

3.4. Trabajadores afectados

En este punto el usuario podrá añadir a los trabajadores que ocupan este puesto de trabajo y por lo tanto están afectados por la valoración del estudio realizado. Para añadir trabajadores, deben usar el desplegable 'Trabajadores', en el que encontrarán las siguientes opciones:

  • Importar trabajadores evaluados en la EVR asociada. Se añadirán automáticamente los trabajadores que estén asociados a ese puesto en la evaluación relacionada al estudio. Esta opción sólo se activa se hay una evaluación asociada al estudio, y añade automáticamente a los trabajadores que estén asociados al puesto en la evaluación, por lo que el puesto evaluado en el estudio debe ser también un puesto añadido desde la evaluación asociada.
  • Añadir trabajadores de este centro de trabajo. Les da acceso al listado de trabajadores del centro de trabajo sobre el que se realiza el estudio, para que seleccionen los que quieren añadir.
  • Añadir trabajadores de la empresa. Muestra el listado de todos los trabajadores de la empresa, independientemente del centro al que pertenezcan, para que el usuario seleccione los que desea añadir al estudio.

3.5. Planificación de acción prev.

En este apartado el usuario podrá realizar una planificación de la acción preventiva relacionada con el puesto que está evaluando. Al acceder a este apartado, verán en la parte izquierda de la pantalla los elementos que podrán planificar que son:

  • Medidas correctoras
  • Medidas preventivas
  • Normativas
  • EPIs
  • Señales
  • Formación
  • Información

Para añadir elementos a la planificación, deberán seleccionar el apartado al que quieren cargar datos, y utilizar la opción 'Añadir elementos' del menú 'Edición' que encontrarán en la parte superior de la pantalla, o pulsando con el botón derecho del ratón sobre el listado de elementos. Al picar sobre esta opción, accederán al mantenimiento correspondiente, para seleccionar y añadir los elementos que consideren a la planificación.

Una vez añadidos las medidas a la planificación, podrán editarlos haciendo doble clic sobre los mismos.

Para ver más información sobre edición de una medida en la planificación de la acción preventiva, pueden consultar el manual de la ficha de la medida.

3.6. Conclusiones del puesto

Apartado en el que el usuario podrá añadir las conclusiones particulares del puesto de trabajo. Estas conclusiones deben estar predefinidas previamente en un mantenimiento de conclusiones, al que podrán acceder usando la opción 'Añadir conclusiones' del desplegable 'Conclusiones' que hay en este apartado. Una vez añadidas las conclusiones al puesto, con doble clic el usuario podrá editarlas y personalizarlas para este estudio.

3.7. Documentación

Si el usuario quiere adjuntar algún documento al puesto de trabajo, podrá hacerlo en este apartado. Desde el desplegable 'Documentos' y con la opción 'Añadir documentos' se mostrará un formulario de datos del documento, donde podrá indicar el título, la fecha o la descripción del documento. A continuación, con el botón de la lupa que hay a la derecha del campo 'Archivo', accederá al explorador de Windows para seleccionar el documento que desea adjuntar al estudio.

4. Conclusiones del estudio

Una vez que se ha terminado de evaluar los puestos de trabajo, en el formulario de datos del estudio, encontrarán un apartado de conclusiones generales del estudio. Este apartado es idéntico al de conclusiones del puesto de trabajo y utiliza el mismo mantenimiento de conclusiones. Pero en este caso serían las conclusiones generales a todo el estudio. Para añadir conclusiones debe usar el desplegable 'Conclusiones' y pulsar sobre la opción 'Añadir conclusiones'. Una vez añadidas las conclusiones al estudio, podrá editarlas haciendo doble clic sobre ellas, personalizando el texto para el estudio en el que se encuentra.

5. Estado

En este apartado el usuario podrá modificar el estado de la evaluación. Un estudio puede estar en los siguientes estados:

  • Abierto. Es un estudio en desarrollo, es decir, está sin finalizar.
  • Cerrado. Es un estudio terminado.
  • Activado. Es un estudio vigente.
  • Desactivado. Es un estudio obsoleto.
